新增采暖用户申请流程及需提供相关资料
发布时间:2021-08-13 17:52:07来源:乌海热力

       新增采暖用户申请流程:

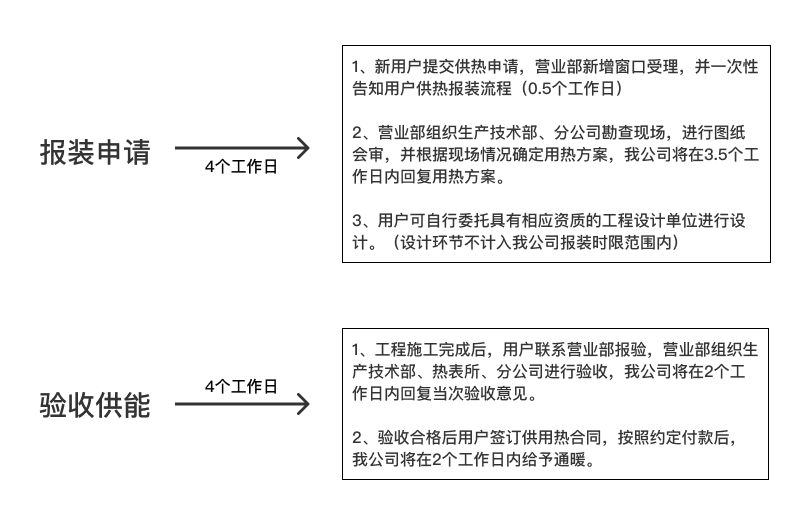

Frame 21.png


       开发商需提供的相关资料:

       暖通设计专业图纸电子版(电子版发送到邮箱1014652292@qq.com)


       有关验收内容:

       1.管径≤DN150的全部选用预制无缝保温钢管,工作钢管壁厚不能存在负偏差。

       2.管径>DN150的全部选用预制螺旋缝保温钢管,工作钢管壁厚不能存在负偏差。。

       3.管径<DN100的全部选用法兰球阀。

       4.管径≥DN100的全部选用蜗轮蜗杆法兰球阀。

       5.二次网热力管道施工,管道走向、管径及阀门安装位置需严格按照热力公司提供的设计方案施工。

       6.二次网管道施工中管道不允许“几”字弯上翻。

       7.供回水方向按照面对热水来水方向左供右回原则。

       8.管道焊接完成回填前要先进行冲洗管道后再进行水压试验,试验压力1.2MPa,在5分钟内压降不高于0.02MPa为合格,焊口必须进行防腐保温处理。

       9.水压试验时必须通知热力公司技术部进行现场确认验收。
